चिलिमे-त्रिशूली २२० केभी प्रसारण लाइन सञ्चालनमा

[horoscope in nepal, news from nepal, newsdainik, dainiknews]

काठमाडौं । चिलिमे-त्रिशूली २२० केभी प्रसारण लाइन सञ्चालनमा आएको छ । रसुवाको आमाछोदिङमो गाउँपालिका थम्बुचेतस्थित चिलिमे हब सबस्टेसनदेखि नुवाकोटको किस्पाङ गाउँपालिका पहिरेबेंंसीस्थित त्रिशूली थ्री बी हब सबस्टेसनसम्मको २८ किलोमिटर प्रसारण लाइनलाई बुधबार साँझ ७:५ बजेबाट विद्युत् प्रवाह (चार्ज) गरी सञ्चालनमा ल्याइएको हो ।

यस्तै चिलिमे-त्रिशूली २२० केभी प्रसारण लाइन आयोजनाअन्तर्गत नै निर्माण गरिएको चिलिमे हब सबस्टेसन पनि बुधबारनै चार्ज गरिएको छ । उक्त सबस्टेसनमा २२०-१३२ केभी, १६० एमभिएका दुईवटा बैंक गरी ३२० एमभिए र १३२-३३ केभीतर्फ, ५० एमभिए क्षमताका पावर ट्रान्सफर्महरु रहेका छन् । आयोजनाअन्तर्गतकै त्रिशूली थ्री बी हब २२० केभी क्षमताको सबस्टेसन यसअघि नै सञ्चालनमा थियो ।

त्रिशूली नदी र त्यसका सहायक खोलाहरुमा निर्माणाधीन तथा निर्माण हुने जलविद्युत आयोजनाहरुबाट उत्पादित विद्युत राष्ट्रिय प्रणालीमा समाहित गर्न निर्माण गरिएको चिलिमे–त्रिशूली २२० केभी प्रसारण लाइनले करिब १२०० मेगावाट विद्युत् प्रवाह गर्न सक्छ ।

अनुमानित लागत ३ अर्ब ६२ करोड ८९ लाख रुपैयाँ रहेको चिलिमे–त्रिशूली आयोजनामा नेपाल सरकार तथा नेपाल विद्युत प्राधिकरणको लगानी र जर्मन विकास बैक (केएफडब्लू) को अनुदान रहेको छ । युरोपेली युनियनले स्थापना गरेको युरोपेली लगानी बैक (इआइबी) को आयोजनामा सहुलितपूर्ण ऋण रहेको छ । नेपाल विद्युत प्राधिकरण उच्च भोल्टेज ग्रीड विभागका निर्देशक थर्क बहादुर थापाले प्रसारण लाइन र सबस्टेसन निर्माण सम्पन्न गरी सञ्चालनमा आइसकेकाले त्यस क्षेत्रमा निर्माण भएका जलविद्युत् आयोजनाहरुबाट उत्पादित विद्युत् जुनसुकैवेला जोड्न सकिने बताए ।

चिलिमे–त्रिशूली २२० केभी प्रसारण लाइनमा तत्काल चिलिमे जलविद्युतको अगुवाइमा निर्माण भएका १११ मेगावाटका रसुवागढी, ४२.५ मेगावाटको साञ्जेन र १४.८ मेगावाटको साञ्जेन जलविद्युत् आयोजनाहरुबाट उत्पादित विद्युत् चिलिमे हब सबस्टेसनमा जोडिने छ । रसुवागढी र साञ्जेन आयोजना निर्माण सम्पन्न भई विद्युत् उत्पादनको चरणमा छन् । दसैं र तिहारको सार्वजनिक विदामासमेत कर्मचारी, निर्माण व्यवसायी अहोरात्र खटी प्रसारण लाइन निर्माण सम्पन्न गरिएको थियो ।

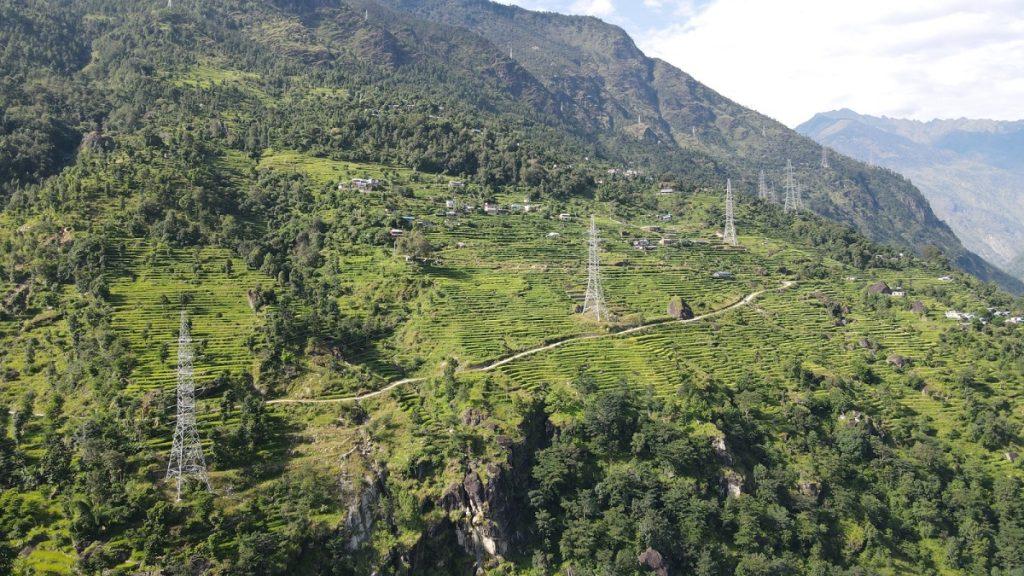

२८ किलोमिटर लामो प्रसारण लाइनका लागि ७६ वटा टावर निर्माण गरिएका छन् । प्रसारण लाइन समुद्री सतहबाट ६८० देखि २६०० मि।सम्म पर्ने भूभागमा निर्माण गरिएको छ । ३३ वटा टावर पहुँच सडक नै नभएका ठाउँमा निर्माण गर्नु पर्ने अवस्था थियो । उक्त स्थानसम्म पुग्न छुट्टै पहुँच सडक निर्माण गरिएको थियो । आयोजनाले लाइन निर्माणका लागि २० किलोमिटरभन्दा बढी पहुँच सडक निर्माण गरिएको छ । हेलिकोप्टरबाटसमेत निर्माण सामाग्री ढुवानी गरी टावर निर्माण गरिएको थियो ।

भौगोलिक रुपमा अत्यन्तै जोखिमयुक्त र कठिन हिमाली क्षेत्रमा टावर बनाउनु पर्ने, भीरैभीर रहेको र सडक पनि नभएकाले ढुङ्गागिट्टी, बालुवा, टावरका सामान, पानीलगायतका निर्माण सामाग्री मानिस या खच्चडबाट बोकाएर लैजानु पर्ने, बाढीपहिरो,वन क्षेत्रको जग्गा प्रयोगको समस्या, स्थानीयको अवरोध,कोभिड–१९,निर्माणस्थल हिमाली र पहाडी क्षेत्रमा पर्ने भएकाले प्रतिकूल मौसमजस्ता कारणले आयोजनाको निर्माण प्रभावित भएको थियो ।

उत्तरगया गाउँपालिका–१ तिरुबाट सोही वडाको सिरुचेतसम्म १ हजार २ सय ३५ मि। लम्बाइमा तार तानिएको छ । मैलुङखोलामाथि पर्ने उक्त खण्ड (मैलुङ क्रसिङ) मा ड्रोनको प्रयोग गरी तार तानिएको थियो । प्रसारण लाइन अन्तर्गत चिलिमे–मैलुङ खण्ड २० किलोमिटर डबल सर्किट र मैलुङ–त्रिशूली थ्री बी हबसम्म ८ किलोमिटर चार (मल्टी) सर्किट लाइन निर्माण गरिएको छ । कोरियन कम्पनीहरुको अगुवाइमा निर्माणाधीन २१६ मेगावाटको माथिल्लो त्रिशूली–१ जलविद्युत आयोजनाको विद्युत जोड्नका लागि मल्टी सर्किट लाइन बनाउन लागिएको हो ।

माथिल्लो त्रिशूली–१ले मल्टी सर्किट लाइन बनाउँदा भएको खर्चको ६० प्रतिशत रकम बेहोर्ने छ । प्रसारण लाइन र सबस्टेसन निर्माणका लागि चिनियाँ कम्पनी पिङगाओ ग्रुप अफ कम्पनीजसँग २०७४ को कात्तिकमा ठेक्का सम्झौता भएको थियो । ठेक्का सम्झौता २०७४को पुसमा कार्यान्वयनमा आएको थियो ।

बारेमा News desk

यॊ पनि हेर्नुहॊस

नेपालले बंगलादेशमा बिजुली बेच्दै, प्रतिमहिना ३३ करोड आम्दानी हुने

काठमाडौँ । नेपालले पहिलो पटक शुक्रबारदेखि बंगलादेशमा बिजुली निर्यात गर्दैछ । नेपाल विद्युत प्राधिकरणले आज ४० मेगावाट बिजुली बंगलादेशलाई बिक्री गर्ने भएको छ । गएको असोज १७ मा भएको त्रिपक्षीय सम्झौताअनुसार नेपालले विजुली बंगलादेश पठाउन लागेको हो ।

प्रतिकृया दिनुहॊस
